Titolo e dettagli intervento
Progettazione e direzione lavori di una nuova dorsale di teleriscaldamento DN500 per il recupero del calore prodotto dal termovalorizzatore REA di Dalmine e il suo trasferimento verso la centrale di scambio di Goltara, a servizio della rete di teleriscaldamento di Bergamo.
L’infrastruttura, sviluppata per circa 5,5 km, consente di integrare una fonte termica già disponibile sul territorio all’interno del sistema energetico esistente, sfruttando anche il sistema di accumulo realizzato presso la centrale di Goltara per una gestione più efficace dei flussi energetici.


Problema risolto
La principale sfida consisteva nel trasportare, verso la rete di teleriscaldamento di Bergamo, il calore recuperabile dal termovalorizzatore di REA Dalmine, realizzando un collegamento di grande diametro attraverso un territorio caratterizzato da importanti infrastrutture viarie e ferroviarie e da numerose interferenze.

Impatto generato
La nuova dorsale ha permesso di integrare nella rete di teleriscaldamento una significativa fonte di calore recuperato, contribuendo a valorizzare energia termica già disponibile e a ridurre il ricorso alla produzione termica dedicata.
Il collegamento tra Dalmine e il sistema di teleriscaldamento di Bergamo rappresenta inoltre un importante potenziamento dell’infrastruttura energetica territoriale, aumentando le possibilità di integrazione e di gestione efficiente delle diverse fonti di produzione e accumulo.
Varie importanti da raccontare

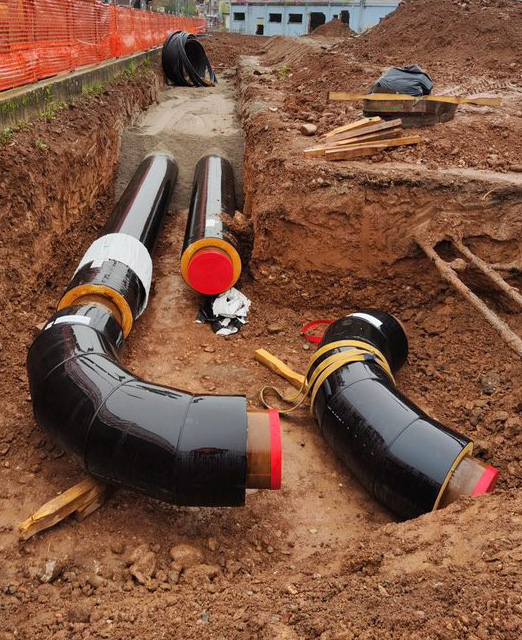

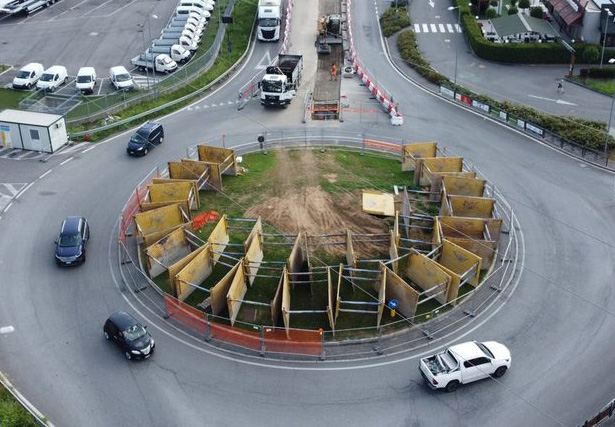

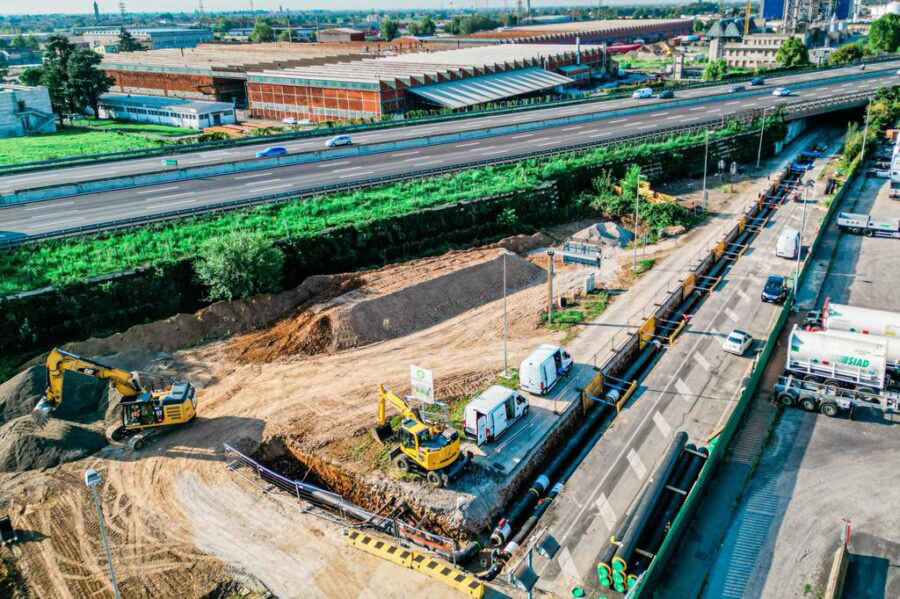

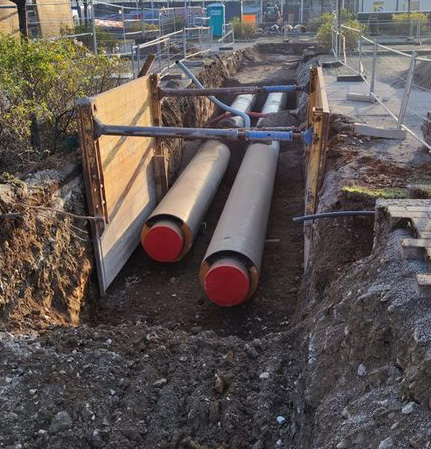

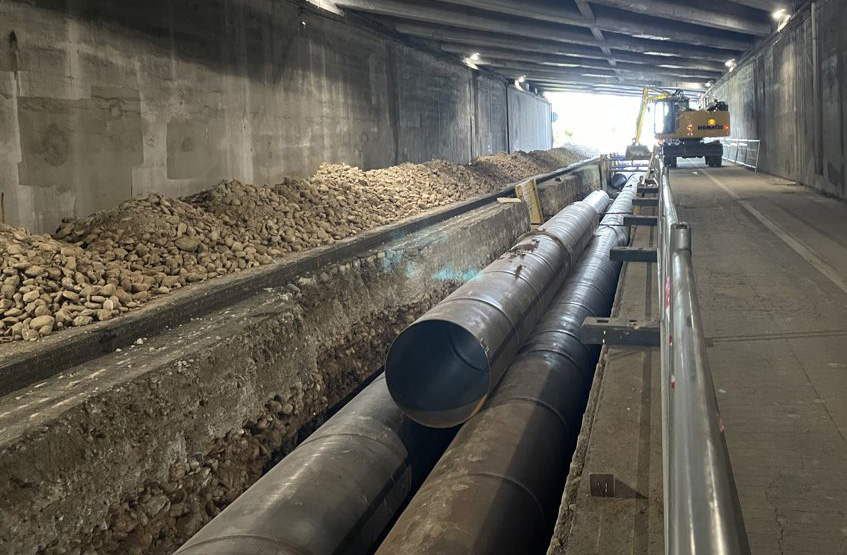

La realizzazione della dorsale ha richiesto particolare attenzione nei tratti caratterizzati da viabilità intensa e dalla presenza di numerosi sottoservizi. Per superare alcune delle interferenze più complesse, sono state impiegate opere di attraversamento stradale mediante spingitubo, evitando lavorazioni a cielo aperto nei punti maggiormente critici e riducendo l’impatto sulla viabilità e sulle infrastrutture esistenti.

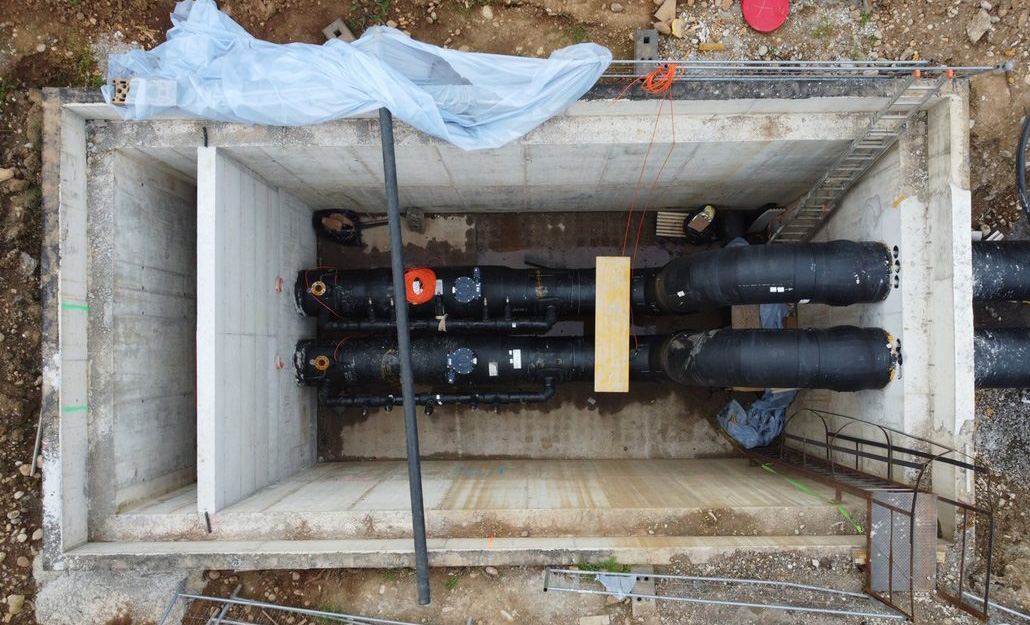

Un ulteriore elemento distintivo dell’intervento è stato l’impiego, in specifici tratti della rete, di tecniche di pretensionamento termico ed elettrico delle tubazioni. Tali soluzioni hanno consentito di gestire le dilatazioni termiche della dorsale limitando gli ingombri necessari e adattando la realizzazione della rete alle condizioni particolarmente vincolanti del contesto urbano.

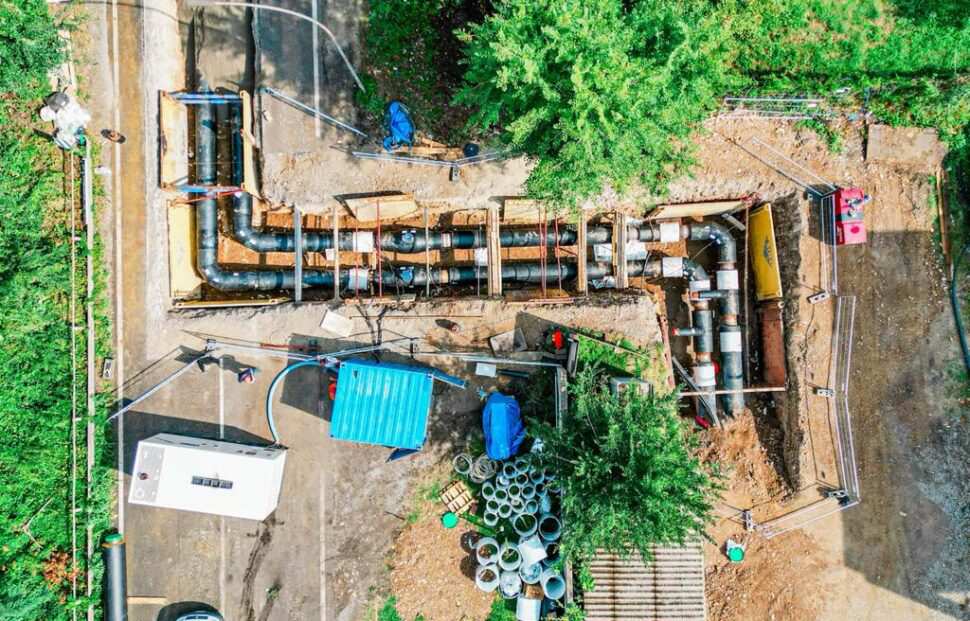

La complessità dell’opera ha richiesto inoltre un continuo coordinamento tra progettazione, attività autorizzative, sicurezza, gestione della viabilità e organizzazione delle diverse fasi di cantiere.
Periodo
2019–2024
Cliente
A2A Calore & Servizi
Settore
Teleriscaldamento · Recupero energetico · Infrastrutture energetiche
